suncitygroup能源忻城储能项目关键节点取得突破性成果


在广西忻城县这片充满活力的热土上,,,,,,,suncitygroup能源200 MW/400 MWh共享储能项目建设现场正呈现一派热火朝天的景象。。。。。。。。自2025年底启动以来,,,,,,,项目团队攻坚克难、挂图作战,,,,,,,土建工程、配套设施建设同步推进,,,,,,,设备生产与并网准备有序衔接,,,,,,,整体施工进度取得显著突破,,,,,,,为项目按期投产筑牢坚实基础。。。。。。。。

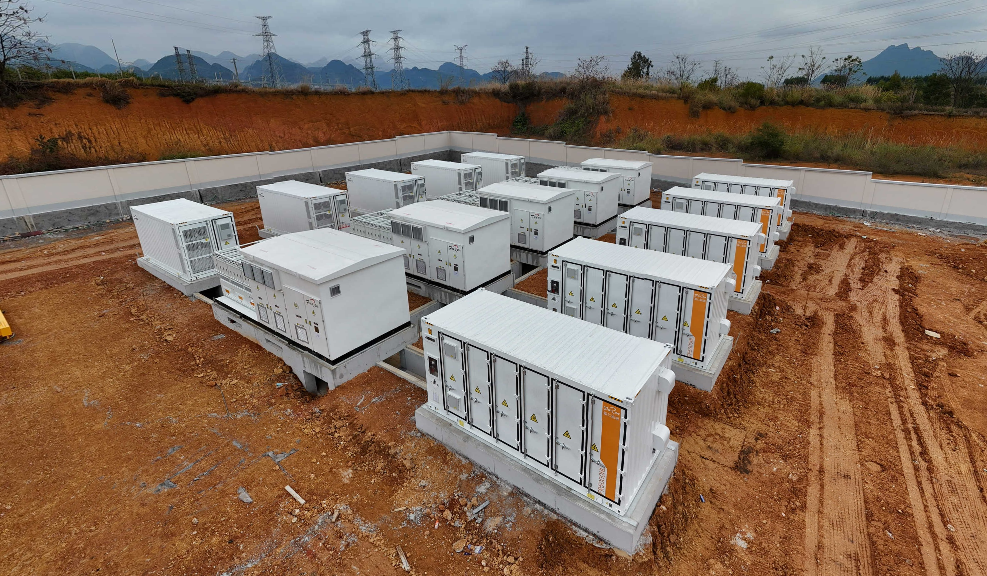

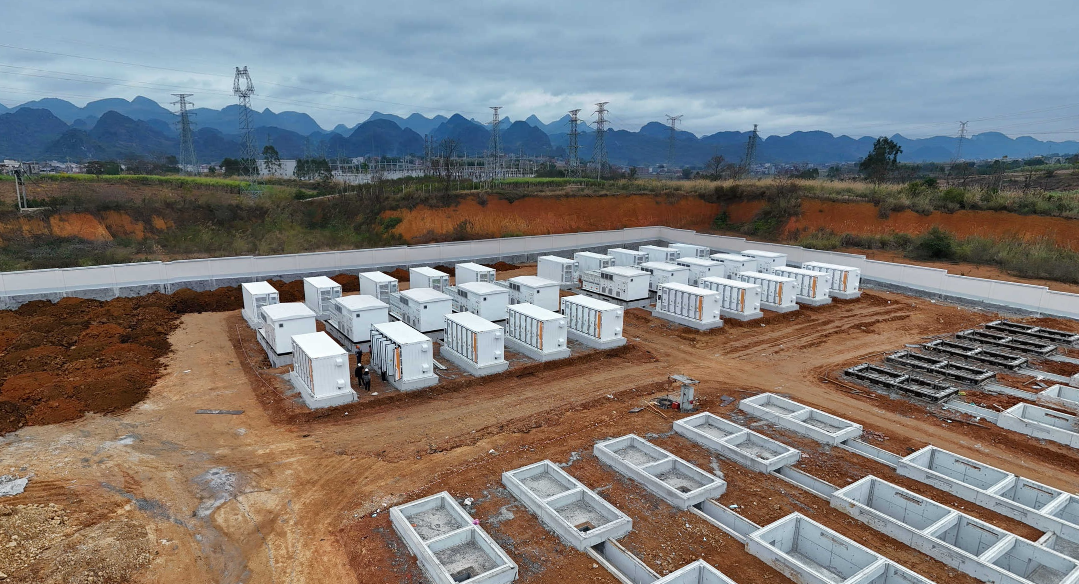

作为区域能源结构调整的重点工程,,,,,,,项目储能区建设成效凸显。。。。。。。。A、B 两区完成基础养护与运输吊装通道清理,,,,,,,正式具备设备吊装条件;;;;;;;;C 区升压舱、电池舱及设备基础浇筑全部完工,,,,,,,建设阶段圆满收官;;;;;;;;D、E、F 三区按计划完成板墙、电缆沟及基础柱浇筑,,,,,,,主体结构轮廓清晰呈现。。。。。。。。主控楼与配电装置楼均顺利封顶,,,,,,,二层柱屋面板钢筋绑扎、模板支设及屋面混凝土浇筑工作全部完成,,,,,,,为后续电气设备安装创造了有利条件。。。。。。。。
配套设施建设同步提速,,,,,,,安全文明施工全程护航。。。。。。。。固废用房、升压站 GIS 设备基础、消防水池等关键配套工程相继完工,,,,,,,围墙真石漆喷涂完成 80%,,,,,,,4 个独立避雷针基础浇筑就绪,,,,,,,通信应急通道光缆进站路线已通过现场勘查确定。。。。。。。。施工过程中,,,,,,,项目部严格执行安全生产管理制度,,,,,,,对支撑体系搭设、钢筋绑扎等关键工序全程检查,,,,,,,总包单位联合监理单位开展阶段验收,,,,,,,确保工程质量与施工安全双达标。。。。。。。。
政企协作凝聚建设合力,,,,,,,并网准备工作有序推进。。。。。。。。项目部已与来宾供电局完成网上用电申报及建档,,,,,,,南网调度命名文件准备就绪,,,,,,,为并网流程扫清障碍。。。。。。。。在 220kV 送出线路建设方面,,,,,,,项目部持续深化与地方政府沟通,,,,,,,配合红渡镇、渡江村委完成场地复核,,,,,,,加快铁塔征地材料整理,,,,,,,政企协作渠道畅通高效。。。。。。。。
设备生产与安装准备双线并行。。。。。。。。项目计划 1 月 19 日启动电池舱、PCS 舱进场验收与吊装,,,,,,,此前已召开安全专题会议明确方案流程,,,,,,,协调落实押车送货及运输车辆保障事宜。。。。。。。。电气图纸设计交底与安全交底工作圆满完成,,,,,,,主变、GIS 设备、配电柜等主要电气设备制造稳步推进,,,,,,,部分设备已完成装配或进入总装、试验阶段,,,,,,,为大规模安装工作做好充分准备。。。。。。。。
攻坚克难,,,,,,,全力冲刺。。。。。。。。该项目建成后将有效提升电网调峰能力、促进可再生能源消纳,,,,,,,为忻城县乃至广西地区绿色能源发展注入强劲动力。。。。。。。。当前,,,,,,,项目团队正以饱满热情冲刺建设关键期,,,,,,,在严守安全质量底线的前提下优化施工组织,,,,,,,全力推动项目早日投产,,,,,,,为地方能源转型贡献力量。。。。。。。。
